玻璃熔窑作为连续运行的高温设备(1500-1700℃),其耐火保温系统直接影响能耗、窑龄和玻璃质量。今天路成节能从材料选型、施工规范到运维管理,系统解析现代化窑炉保温工程的核心技术,助力企业实现节能降耗与安全生产双重目标。
一、材料选型矩阵:精准匹配工况需求

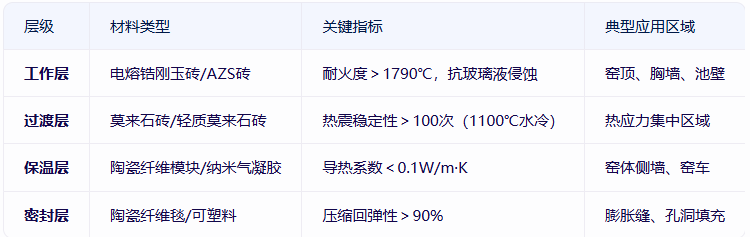

1.1 耐火材料分层体系
1.2 材料验证标准
高温模拟试验:通过荷重软化点测试(CLSP>1650℃)和抗蠕变测试(1500℃×24h变形量<1%)
化学兼容性检测:检测材料在玻璃液中的Al₂O₃、ZrO₂溶出量(要求<0.5%)
认证要求:符合GB/T 30872-2014《玻璃熔窑用耐火材料》及ASTM C1523标准
二、施工准备:筑牢安全与质量根基
2.1 基体处理规范
表面清理:采用高压水枪(压力>15MPa)清除浮灰,锚固件焊接部位做PT渗透检测
尺寸复核:使用三维激光扫描仪建立窑体数字模型,精度误差≤±2mm
预组装验证:对异形砖进行1:1干摆,确保砖缝<1.5mm(胸墙部位≤1mm)
2.2 锚固件系统设计
力学计算:根据窑体自重及热应力设计锚固件间距(通常横向400mm×纵向400mm)
材质选择:高温区选用310S不锈钢锚固件,预紧力>25kN
防腐处理:焊接部位涂刷耐高温铝粉涂料(耐温800℃以上)
三、施工流程:毫米级精度控制
3.1 工作层砌筑技术
砖型设计:采用楔形砖(公差<0.3mm)配合耐火泥(Al₂O₃含量>65%)
砌筑原则:
窑顶采用“人”字形砌筑,砖缝错开>1/3砖长
胸墙实施“三合一”砌筑法(耐火砖+背衬砖+保温层同步施工)
质量监控:每5㎡抽检砖缝平直度(允许偏差≤1.5mm)
3.2 保温层施工要点
模块安装:采用“品”字形拼缝,压缩率控制在8%-12%(窑车部位≤5%)
锚固件焊接:采用陶瓷垫片隔离,防止热传导(垫片厚度>5mm)
膨胀缝预留:
纵向缝:每3米设置1条,宽度20-30mm
横向缝:窑顶每1.5米设置1条,填充陶瓷纤维毯
3.3 关键节点处理
窑门密封:采用双层陶瓷纤维毯+刚玉莫来石可塑料复合结构
烧嘴砖安装:使用红外测温仪定位,砖体预热至800℃以上再砌筑
玻璃液面线防护:砌筑锆刚玉砖后,表面喷涂Cr₂O₃涂层(厚度0.5-1mm)
四、质量验收与运维管理
4.1 验收标准体系
外观检查:无贯穿性裂纹,剥落面积<1cm²/m²
尺寸检测:使用激光测距仪测量窑体轮廓,与设计偏差≤±5mm
烘窑验证:按升温曲线(30℃/h)烘窑至1200℃,保温72小时观察砖体变化
4.2 智能运维策略
在线监测:安装分布式光纤测温系统,实时监控窑体温度变化梯度
数字孪生:建立窑炉三维模型,预测砖体侵蚀速率(精度>90%)
维护周期:每3个月检查膨胀缝状态,每年进行热成像检测(温差>50℃需预警)
五、常见QA:专家级解决方案
Q:如何预防窑体“剥洋葱”式剥落?
A:采用复合结构+梯度导热设计,确保各层材料热膨胀系数匹配(Δα<1×10⁻⁶/℃)
Q:窑车保温层塌陷如何处理?
A:局部塌陷可注射氧化铝基耐火浇注料,大面积损坏需拆除重建并升级锚固件密度
Q:玻璃液面线砖蚀损过快的原因?
A:可能因砖体气孔率过高(应选用致密锆刚玉砖,气孔率<8%)或玻璃液对流冲刷(优化窑炉结构设计)
【结语】
玻璃熔窑耐火保温系统是集材料科学、热工技术和精密施工于一体的综合性工程。通过科学选型、规范施工和智能运维,可提升窑炉寿命(从3年延长至5年以上)并降低能耗(单位热耗下降15%-20%)。建议企业建立全生命周期管理档案,定期与耐火材料供应商进行技术复盘,持续优化保温方案。如需获取个性化施工指导或材料检测服务,请联系专业窑炉工程团队。
